近日,中国电信宁夏公司位于中卫市的一体化枢纽节点数据中心三期项目取得了新进展。由中铁十二局建安公司承建的C3机房楼项目完成了钢结构主体工程封顶。
据了解,该项目地处宁夏中卫市沙坡头区东园镇的IDC产业园区内,是宁夏电信中卫西部云基地园区三期工程的核心部分。此次封顶的C3机房楼建筑面积约为23,231.83平方米,其设计IT功耗为60MW。

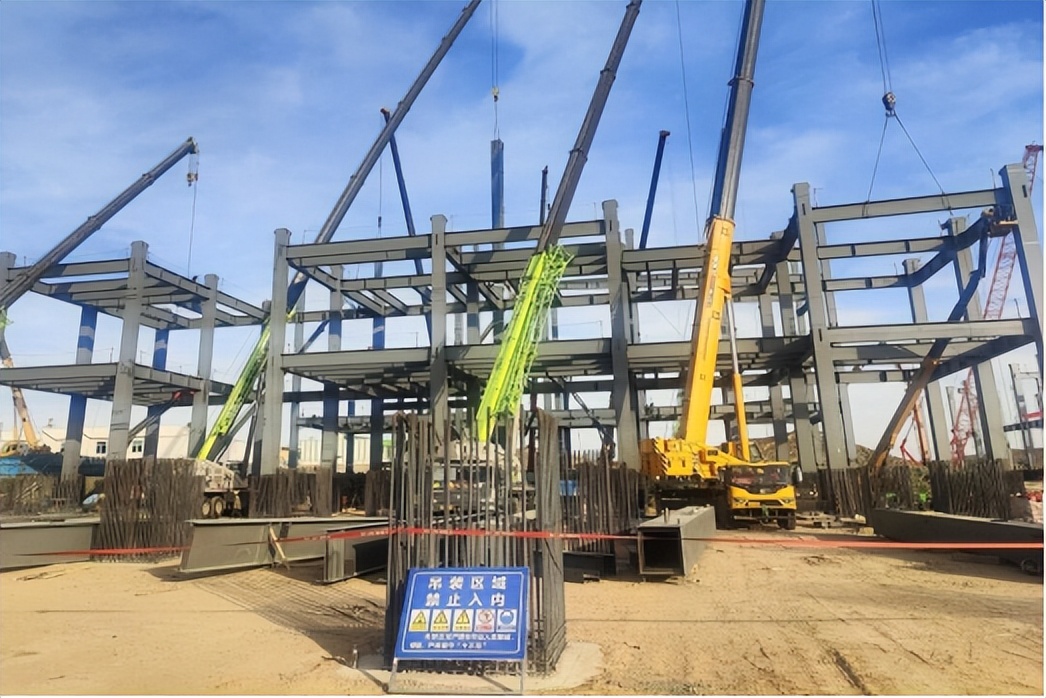

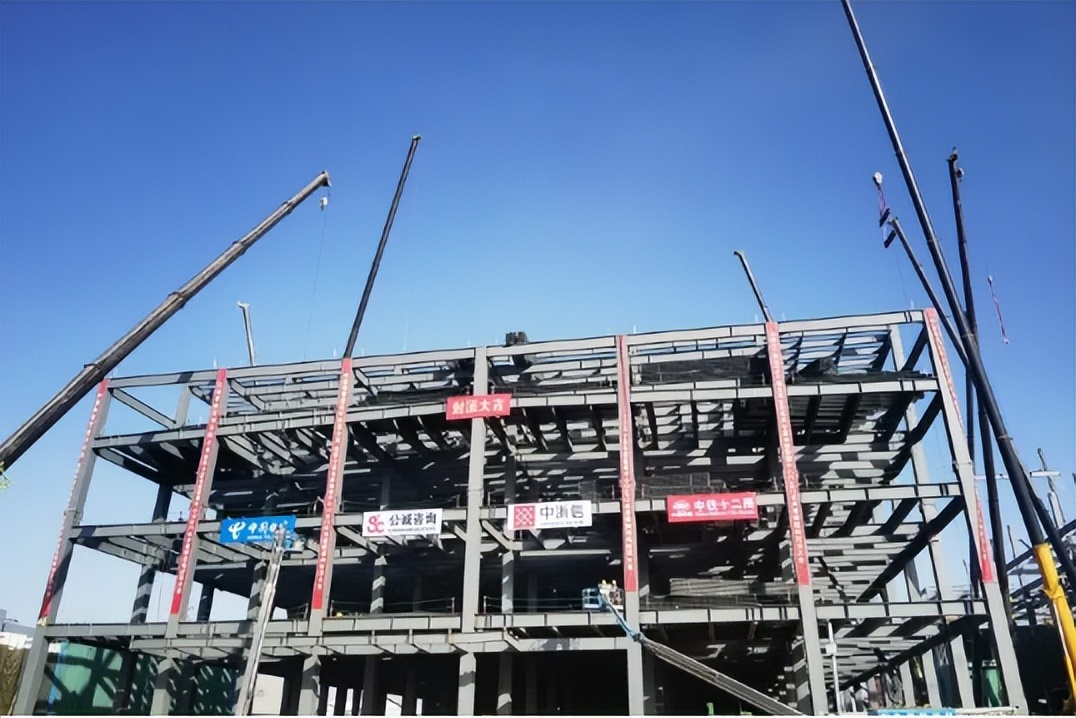

根据施工方提供的数据,该机房楼的钢结构主体工程包含约6000吨钢材,共计4672个构件,吊装作业用时34天完成。
随着主体结构的封顶,该项目已正式转入下一建设阶段,后续将进行围护结构施工以及机电安装等工作。该数据中心的建设是国家“东数西算”战略在宁夏枢纽节点布局的组成部分。
据了解,该项目三期建设项目位于宁夏中卫工业园区,东、南均至空地,西、北均至中国电信项目用地,面积8.0012公顷(120.02亩)。用地主要规划建设4栋地上主体3层、局部4层机房楼以及柴发平台等配套设施,总建筑面积93711.64平方米,计容建筑面积102087.7平方米,容积率1.28,建筑系数42.4%。
